案例性质与数据来源
中仿整理的建模与复核教学案例,发表于 2026 年 10 月 8 日。配图为已有软件操作示例;本文给出对比设计,没有声称新增软件实算或具体工程预测结果。
为什么要做方向分量对比
同一个滑体在不同加载方向下可能出现不同的启动和运动响应。三向地震时程不能只看峰值大小,还要确认时程方向、持续时间、采样间隔与滑坡朝向。本例以自然工况为基线,先检查单方向输入,再增加水平正交方向和竖向分量。

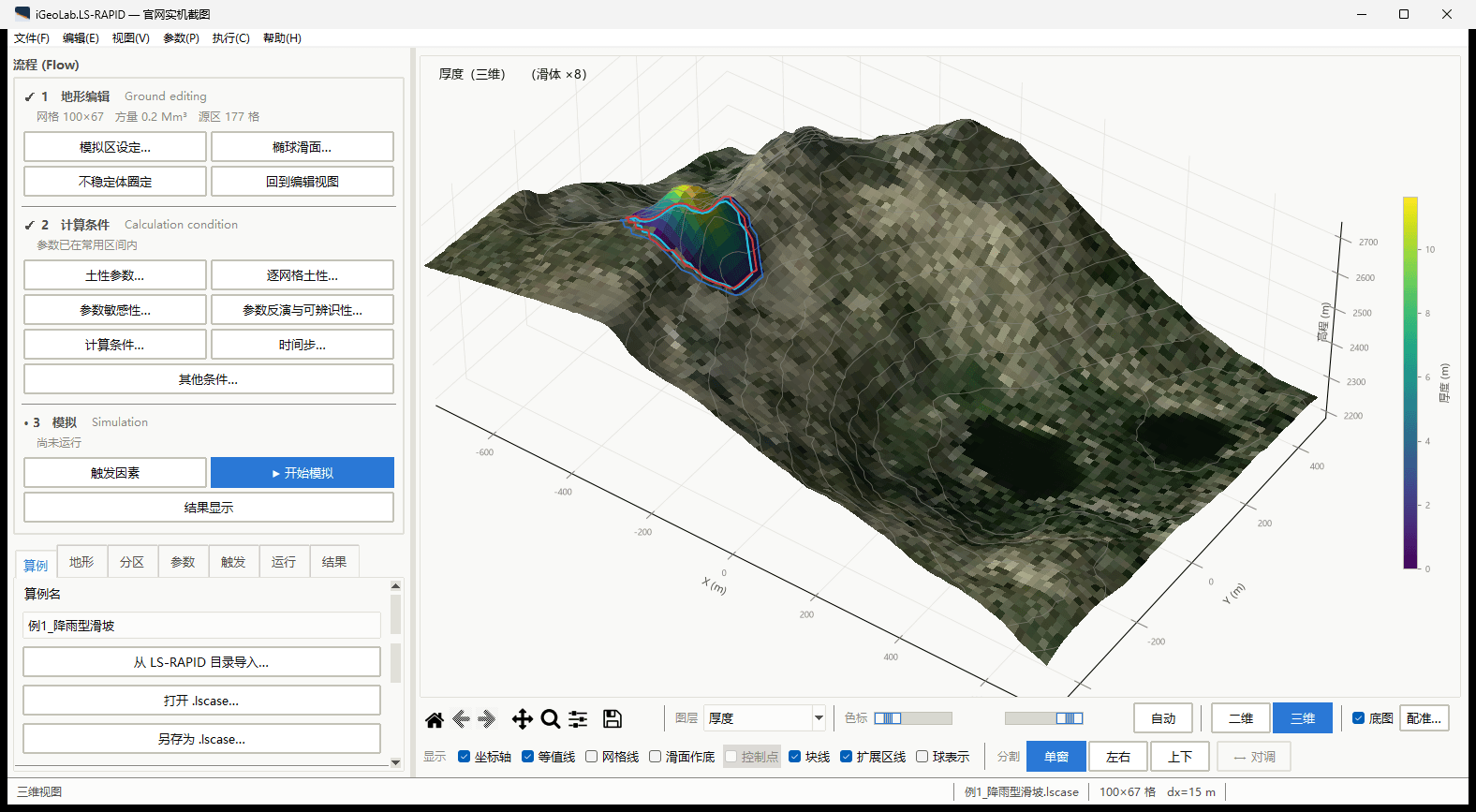

统一几何、初始状态与参数
所有对比使用同一地形文件、滑体厚度、材料参数和初始孔压条件。关闭与本次对比无关的新增降雨触发;每次计算均从同一初始状态开始。记录全局坐标轴和坡向,明确 X、Y 与竖向分量的对应关系。

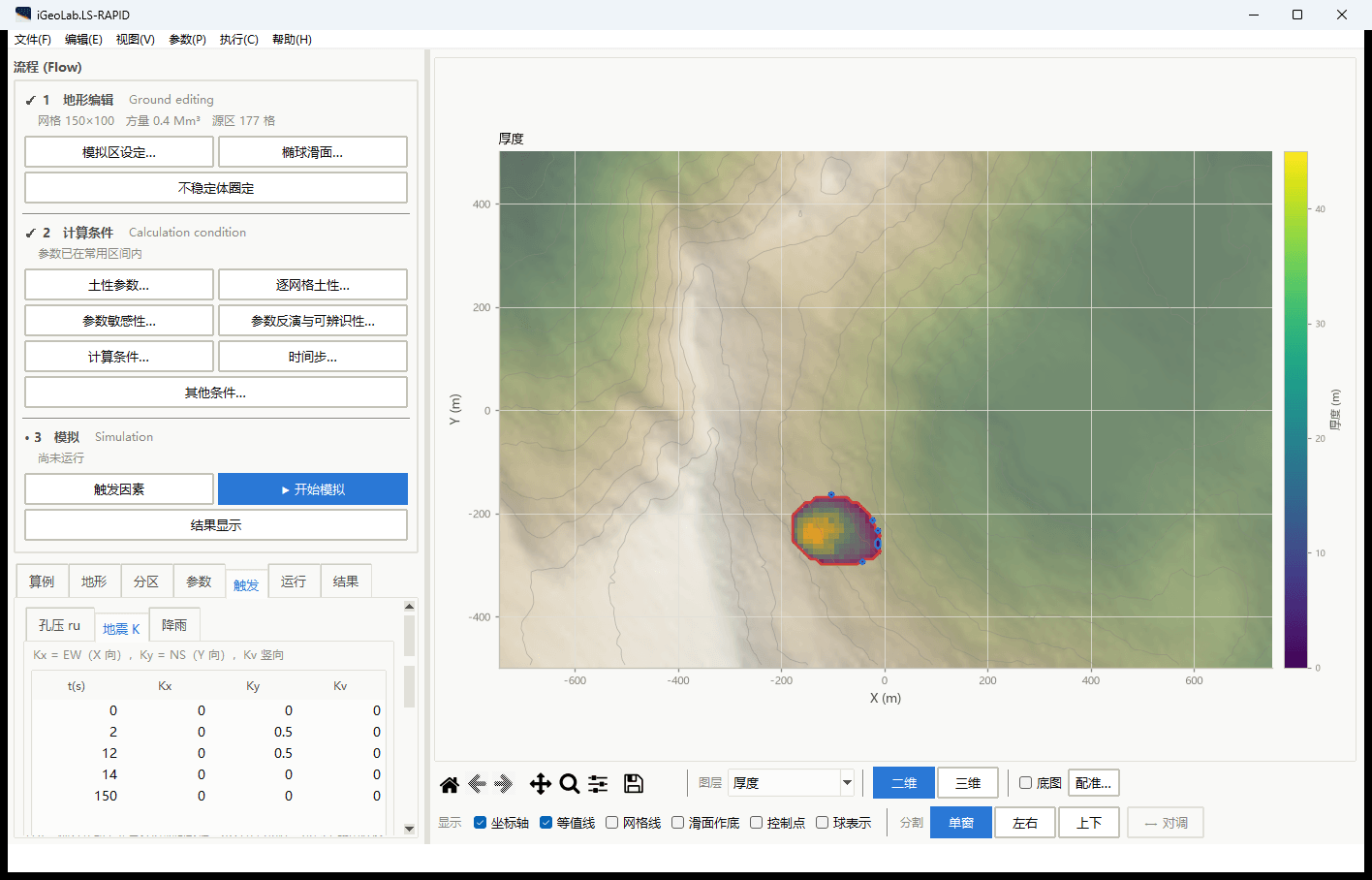

输入三向地震系数时程
将加速度时程转换为地震系数时,采用 K = a/g,并核对原始加速度是 m/s²、cm/s² 还是 g。已以 g 为单位的数值不能再次除以 g。采用同一时间轴,保存采样间隔、方向变换和基线处理说明;竖向分量正号应按软件坐标约定核对。

| 对比组 | 输入设计 | 目的 |
|---|---|---|
| A:自然基线 | Kx = Ky = Kv = 0;其余条件不变 | 区分既有不稳定与地震新增影响 |
| B:单水平分量 | 仅保留坡向相关水平分量 | 检查方向、正负号及响应 |
| C:双水平分量 | 加入水平正交分量 | 观察侧向偏移和路径变化 |
| D:三向加载 | 使用同一记录的两水平及竖向分量 | 检查竖向作用及完整时程响应 |

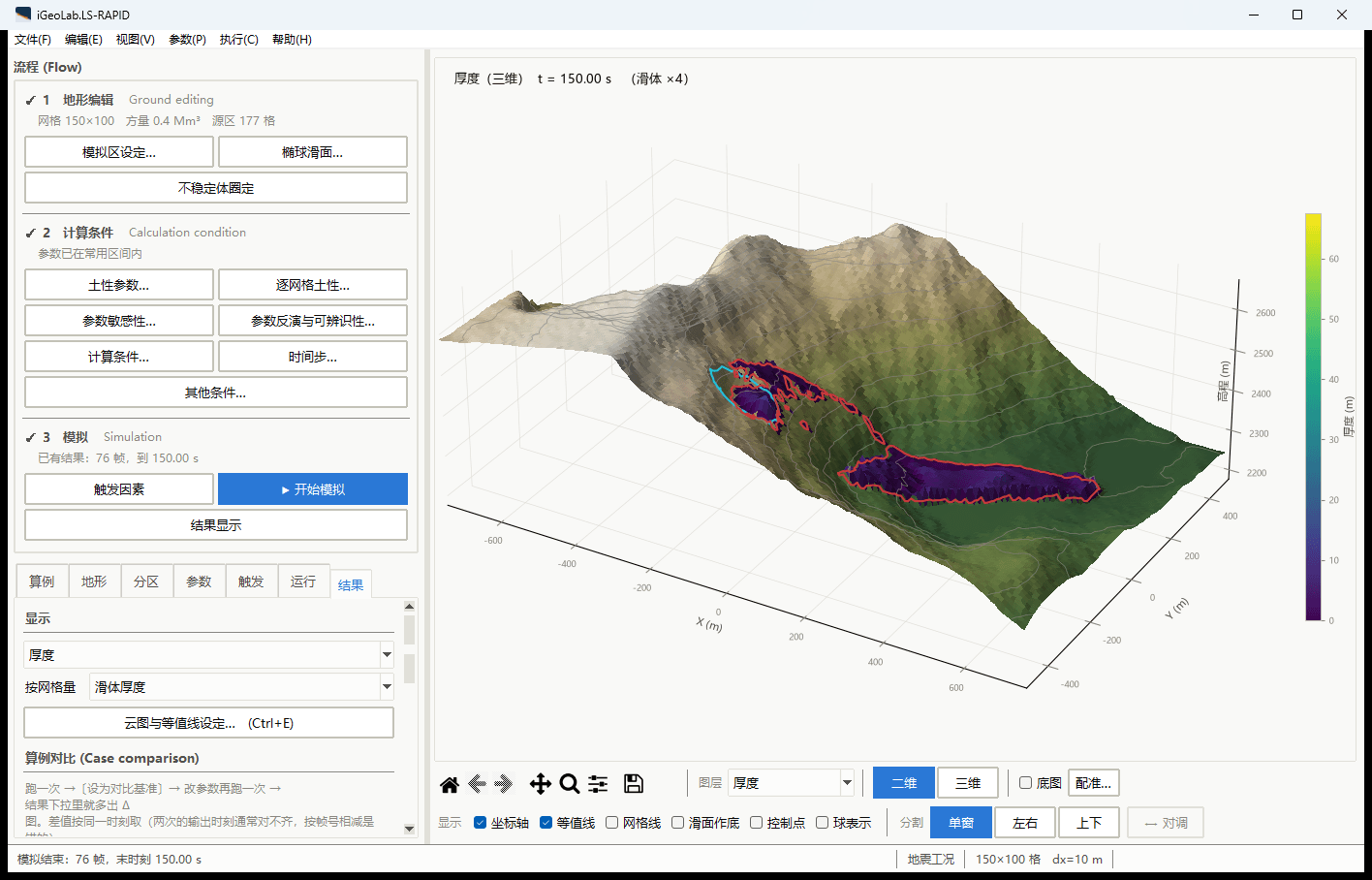

结果检查与图件组织
输出相同时间点的三维位置、速度、前缘距离与堆积厚度。用固定测线或关注点描述结果,区分加载阶段和加载结束后的持续运动。所有云图使用相同色标范围和时间标记,并单独说明软件输出的是累计量、瞬时量还是最终值。

把对比做成可复核报告
归档地形和滑体文件、坐标方向、三向时程、参数与求解日志。比较输出步长和时间步对峰值速度、启动时刻和运动范围的影响,检查计算结束时滑体是否已停止。结果结论应以各组原始输出为依据;需要评估防护结构冲击时,还需说明质量、速度、作用位置及结构分析模型。
