案例性质与数据来源
中仿根据现有软件界面整理的建模教学案例,发表于 2026 年 10 月 8 日。下面给出对比方案和检查项目,不对应已验收的客户项目;没有原始工程输出的速度、运动距离或临界孔压比不填入数值。
工程问题与对比目标
降雨工况需要同时关注“何时启动”和“启动后影响多远”。对比时应保持地形、滑体几何、材料与求解设置一致,仅改变孔压加载条件,避免把滑体方量变化误解释为降雨影响。先用自然工况检查初始稳定状态,再对比恒定孔压比和随时间变化的孔压比。
同一地形、同一滑体

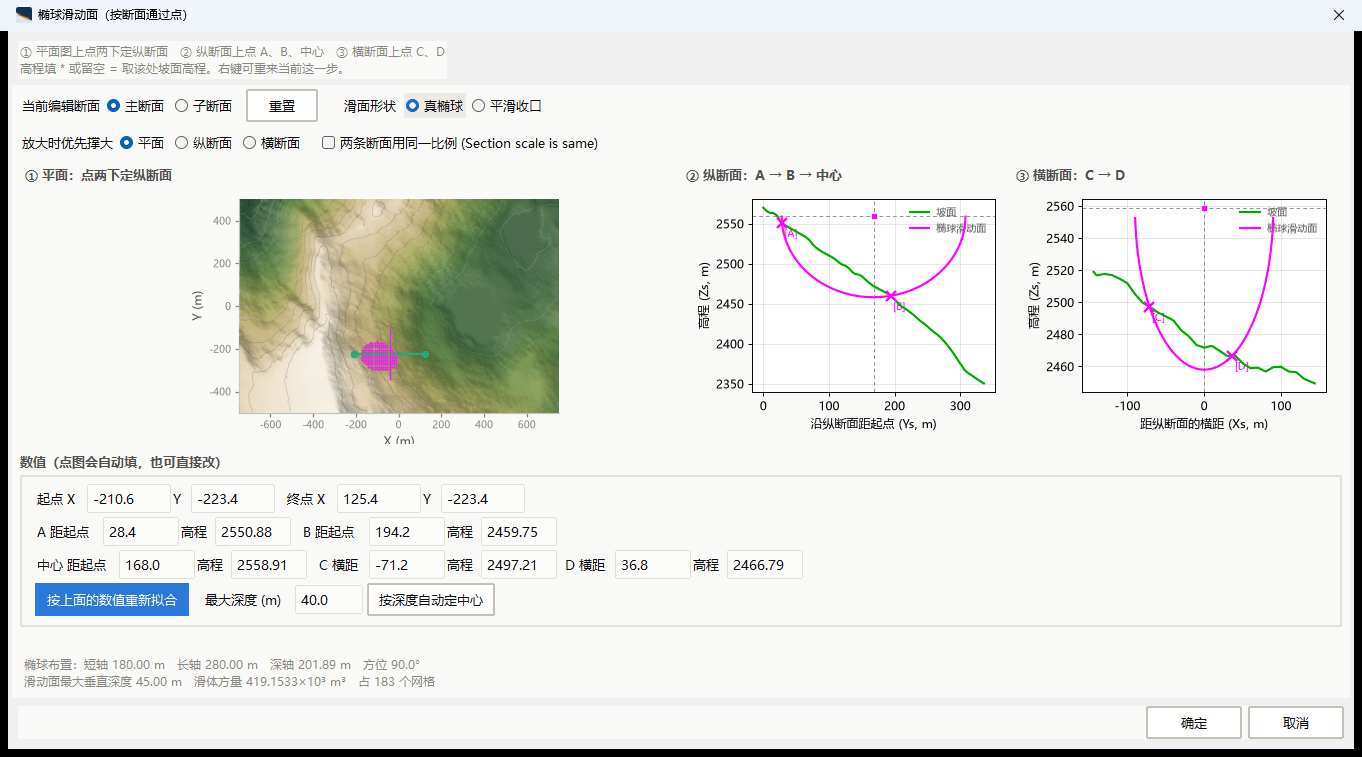

导入地形后先检查坐标系、水平及高程单位、网格尺寸和高程缺失点。在平面与剖面中共同核对滑体边界、滑面位置、最大厚度和体积;记录滑体几何的来源。椭球滑面只是几何表达方式,仍需勘察或地质解释支持。

建立三组可比较的工况
| 工况 | 改变的输入 | 重点检查 |
|---|---|---|

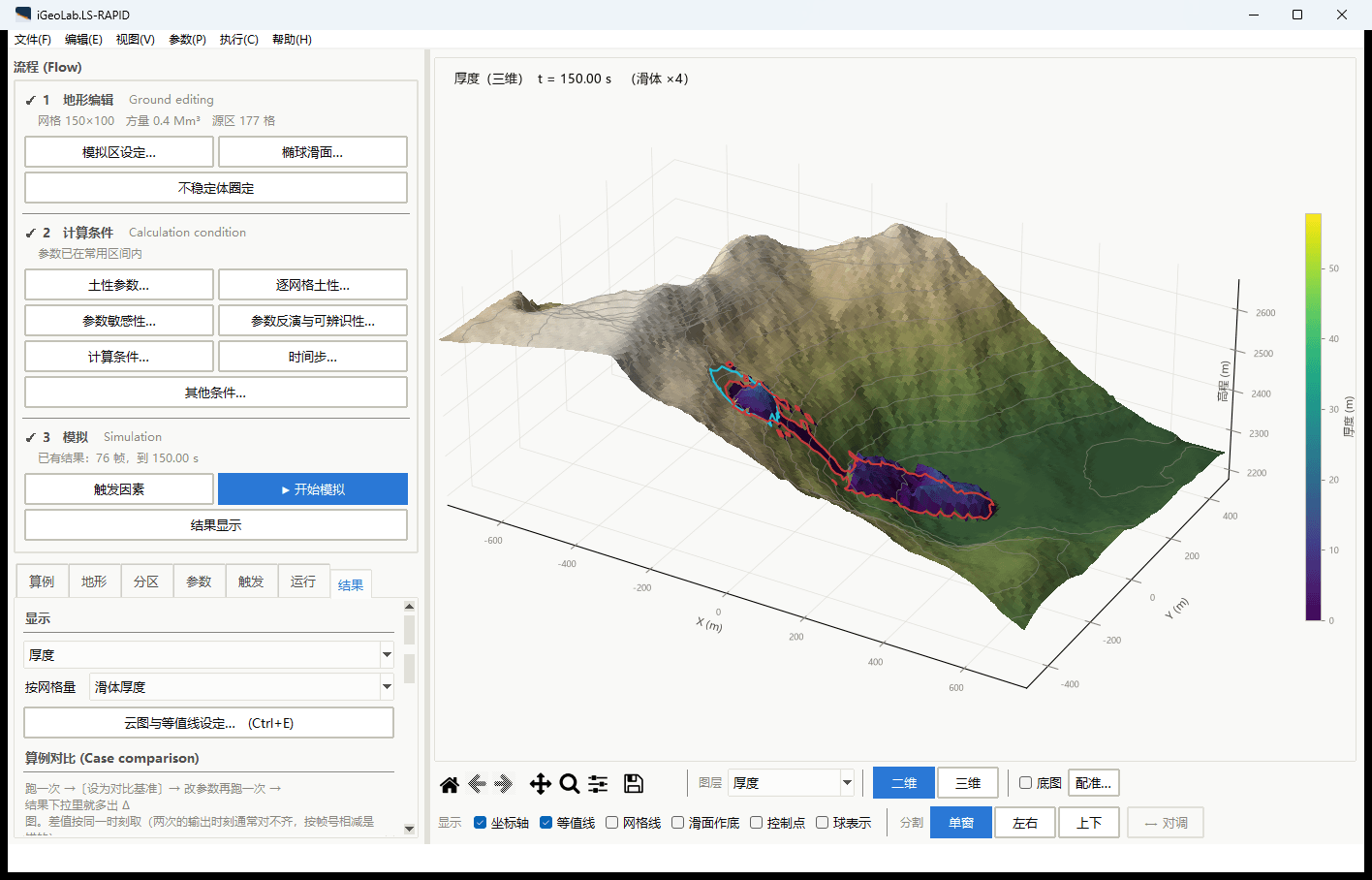

| A:自然基线 | 采用有依据的初始孔压条件;不施加新增降雨触发 | 初始状态、计算持续时间内的位移与速度 |
| B:恒定孔压比 | 保持同一空间施加方式;按试验或分析依据逐级设置 Ru | 启动条件的敏感性;每组独立重置初始状态 |

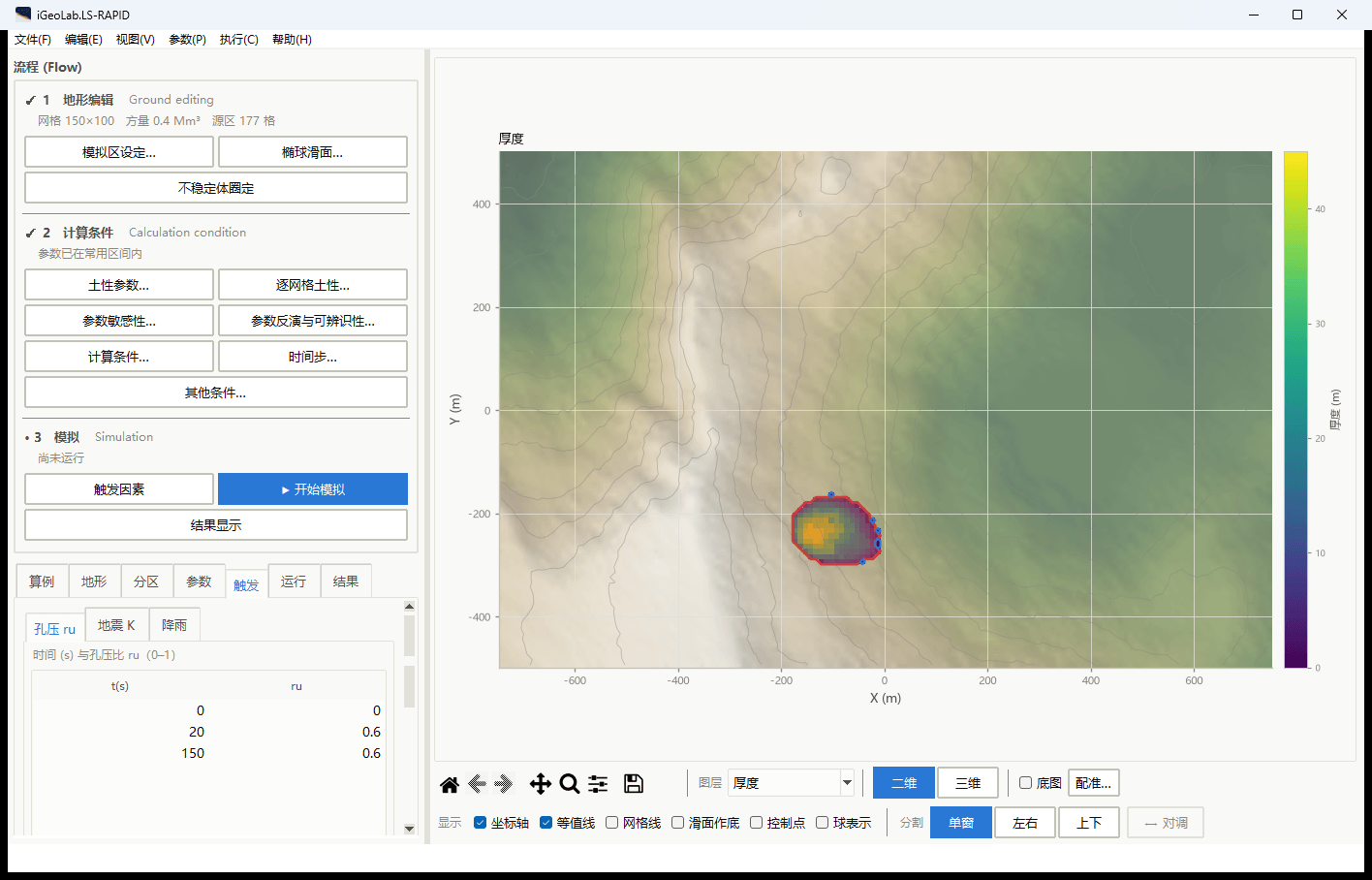

| C:孔压比时程 | 输入有依据的 t–Ru 序列,保持其余输入与 A、B 一致 | 时程时间单位、插值方式、增长阶段与加载结束后的响应 |
Ru 是孔压相对所采用法向应力基准的无量纲比值,具体定义和作用位置应以实际版本说明及界面为准。降雨量不能直接当作 Ru;应通过水文、渗流分析或有依据的经验关系建立输入,避免把“毫米降雨”与“孔压比”混用。

怎样组织结果对比
对每组工况记录启动判据、启动时刻、速度时程、前缘运动距离、运动范围、最大堆积厚度和最终体积。启动判据应提前统一,例如位移与速度阈值及持续时间;没有预设判据时,不宜只凭动画画面判断启动。
| 结果项目 | 统一口径 |
|---|---|
| 启动 | 从相同初始时刻起算;统一阈值与输出步长 |
| 前缘距离 | 相同起点、测线与平面/三维距离定义 |
| 速度 | 相同位置或统计口径,区分瞬时最大值与时程 |
| 堆积 | 相同结束时刻、厚度阈值与颜色范围 |
| 体积 | 记录初始、最终及边界流出体积;考虑是否启用侵蚀扩展 |

复核与归档清单
保留原始地形、滑体范围、材料参数来源、孔压时程、时间步和输出间隔。至少比较一组更细网格或时间步,观察启动时刻、运动范围和体积是否稳定;若有侵蚀、扩展区或出流边界,单独记录其体积贡献。最终报告应同时说明不确定性和现场可核查依据。
